四川省送變電建設有限責任公司
涼山州會東縣1#地塊200MW光伏項目220千伏送出工程全線貫通
時間:2023-12-18   來源:四川省送變電

涼山州會東縣1#地塊200MW光伏項目220千伏送出工程全線貫通

攝影:會東項目部 李港

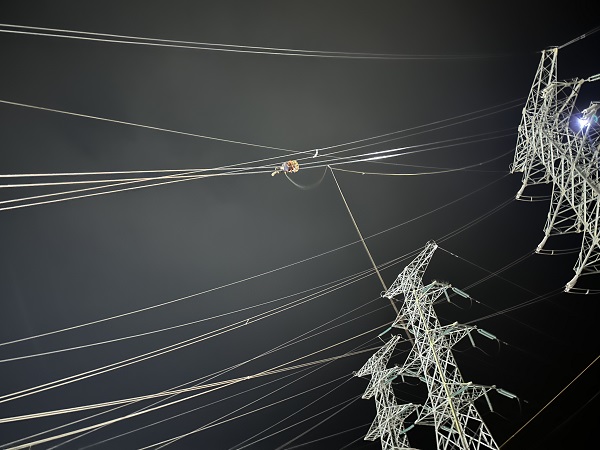

2023年12月7日深夜,由我司承建的涼山州會東縣1#地塊200MW光伏項目220千伏送出工程通過I回220kV線路接入松露500kV變電站施工正式完成,送出工程線路已全部貫通。

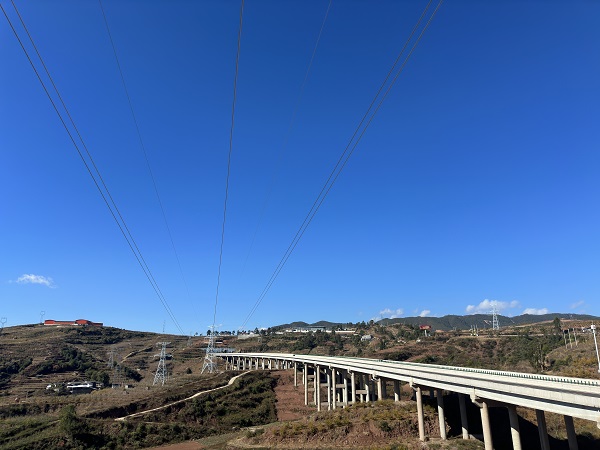

本送出線路工程自會東魯南光伏升壓站起,線路長度為39.547km。全線路跨越施工較多,共計跨越10kV線路21處,跨越35kV線路3處,跨越110kV線路3處,鉆越220kV線路2處,跨越蓉麗高速2次,增加了施工風險。

項目部在開工伊始則組織了現場實地踏勘,針對不同的交跨情況制定不同方案,就安全技術要點、現場注意事項等方面對施工班組進行了詳細交底。

跨越高速公路及接入松露500kV變電站手續流程復雜,項目經理田思奇安排專人負責交跨手續的辦理。自8月至11月底,歷時4月,四川省交通運輸廳終于下達同意跨越批復文件。

項目施工工期緊,風險較高、難度較大,公司副總經理黃中良高度重視,特指派工程管理中心負責人陶飛、安全環保部負責人李勇協同項目部全體人員堅守奮斗在一線,齊心合力,共渡難關,確保了本次跨越任務如期完成。


本次跨越高速施工采用封網跨越,用時11天接入松露500kV變電站,項目管理人員現場監管,現場施工人員加班加點,爭分奪秒,順利完成施工。12月10日,跨越封網已全部拆除,標志著整個跨越高速、接入松露站施工正式圓滿結束。

千淘萬漉雖辛苦,吹盡狂沙始到金。當新建線路在陽光的照耀下熠熠生輝時,所有的辛苦都是值得的!接下來項目部還將組織對線路工程進行全面自檢消缺,嚴把工程質量關,為公司輸變電工程建設添上濃墨重彩的一筆。
